1. 2020年7日25日-7月31日 遠洋地產-遠洋棲棠商住開發項目消防施工
負責人:張曉林

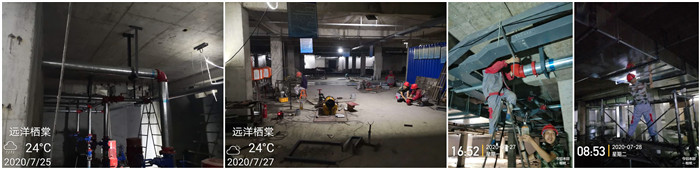

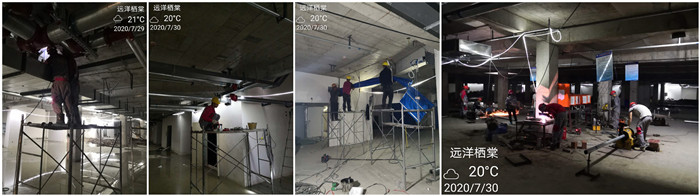

今日動態:防排煙、噴淋、樓上消火栓、報警系統施工
項目狀態:遠洋棲棠項目是遠洋集團在城西打造的純粹低密住區,項目以洋房為主,高層為輔。我司于2019年12月中旬進場施工,目前總施工進度約74%,正進行噴淋、消火栓、報警系統施工。水系統進度74%,共15人安裝噴頭,地下室消防箱,環網。下午班組辦銀行卡未上班。報警系統進度68%,調整洋房設備底座,施工人數4人。卷簾安裝3人。總施工人數22人。
2. 2020年7日25日-7月31日 廣東南峰集團-南峰水岸華府消防施工
負責人:付明強

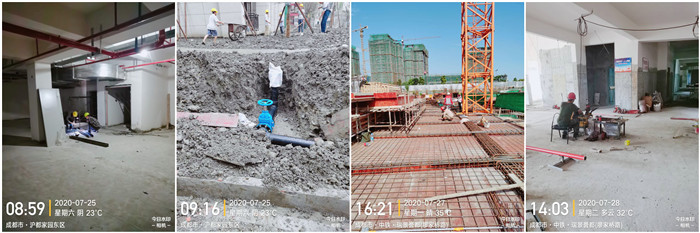

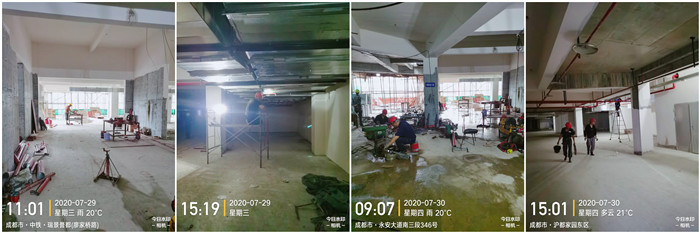

今日動態:水系統地下室、地下室配管、防排煙系統、地下室組裝風管、防排煙系統施工
項目狀態:南峰水岸華府項目是都江堰天府置業有限公打造的商住小區,位于都江堰市永安大道南三段醫療中心旁,我司與2018年5月進場施工。 目前總施工進度為78%,現進行一期水系統,安裝消火栓,地下收邊收口;水系統進度為92%;電系統地下室安裝風機控制柜;電系統進度為68%;防排煙系統,收邊收口,防排煙系統進度為96%;二期防排煙系統,進度為15%;二期7#、8#預埋,二期總進度為11%。三期預埋11#。現場施工人數15人。

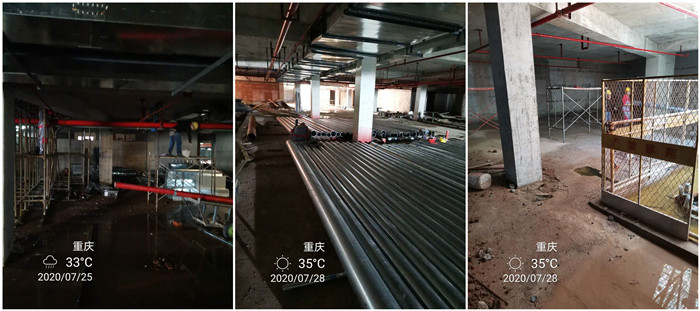

3. 2020年7日25日-7月31日 重慶遠洋地產-遠洋山水賦商住開發項目消防施工
負責人:周浩

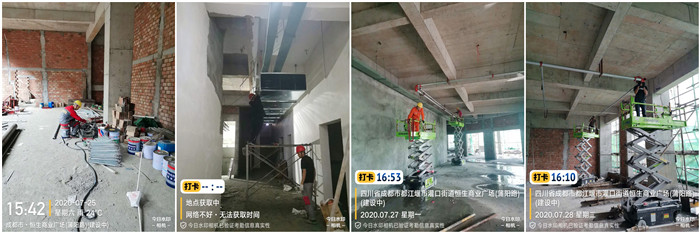

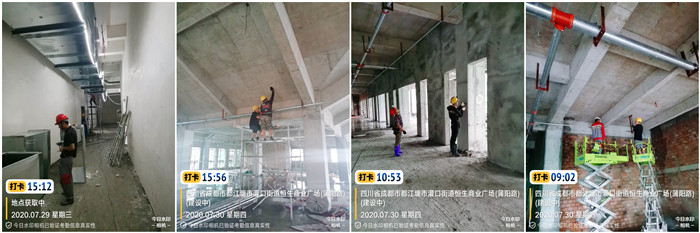

今日動態: 噴淋主管安裝、加工廠地噴淋主管、防排煙施工
項目狀態:遠洋山水賦是重慶遠洋地產打造的商住小區,地塊位于沙坪壩區西永組團C標準分區C2-1-2/02號宗地,我司于5月5日進場施工。目前總施工進度約15%。今日施工部位,地下室2分區消火栓主管安裝2人,2分區高區噴淋安裝2人;加工廠地下料3人,支架制作1人。排煙班組4人,共計施工人數12人。

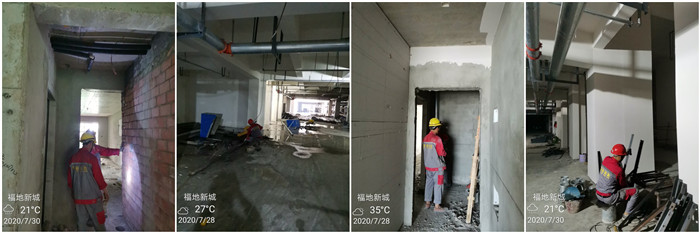

4. 2020年7日25日-7月31日 成都青白江-福地新城安置房消防施工
負責人:張曉林

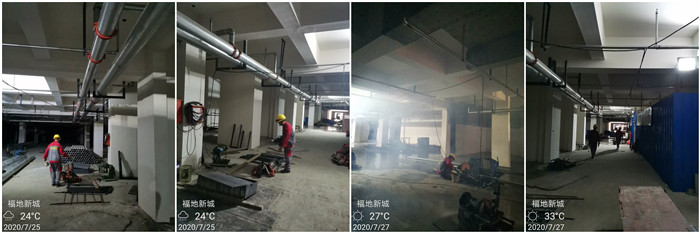

本周動態:消防水系統、自動噴淋系統、非機動車防火分區、機動車防火分區施工
項目狀態:福地新城項目是中交第四公路工程局有限公司打造的純住宅區,位于青白江區成青快速路,緯五段B路以西,經七路南段以北,我司于2019年11月18日進場施工,目前施工總進度為15%;自噴淋系統施工進度為57%,消火栓系統施工進度為10%;今日施工總人數3人;1人安裝地下室機動車防火分區15的噴淋,預制管道、支吊架,已完進度為15%;2人安裝7工區地上樓層消火栓系統,預制管道、支吊架,已完進度為14%。

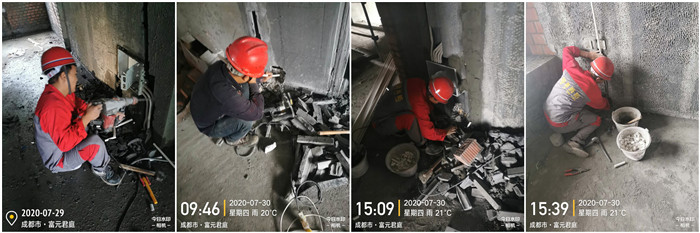

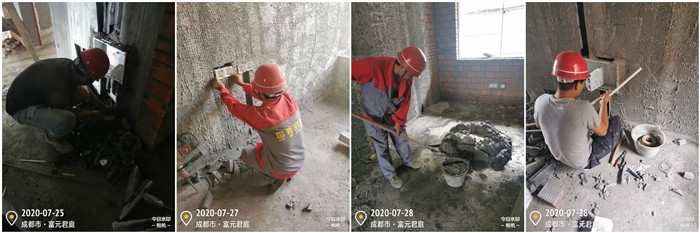

5. 2020年7日25日-7月31日 富元地產-富元君庭開發項目消防施工
負責人:夏虎林
本周動態:消防水系統、自動噴淋系統、機動車防火分區施工
項目狀態:富元君庭項目是富浩地產公司打造的純住宅區,位于成都市郫都區安德街道,我司于2019年9月25日進場施工,目前總工程施工進度約為5%。今日2號樓11-13層底盒,箱體安裝;5號樓1層二次配管完成90%,3號樓6層二次配管完成,施工人數15人。
6. 2020年7日25日-7月31日 長峰鋼鐵集團新軋鋼廠項目
負責人:鄧春冬

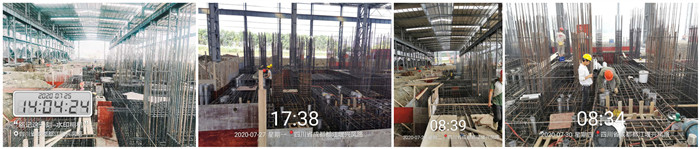

今日動態:設備預埋件預埋施工
項目狀態:成都市長峰鋼鐵集團位于都江堰經濟開發區內,我司與2020年5月18日進場施工,目前軋鋼廠基礎件預埋總施工進度約45%,其中預埋件制作完成95%,預埋完成34%,1、預精軋區預埋波紋管完成52%,2、粗中扎區預埋波紋管完成38%,日共計施工人數15人.
7. 2020年7日25日-7月31日 玉屏商場重建項目消防施工項目
負責人:楊長寶
今日動態:噴淋支管安裝
項目動態:原玉屏商場位于成都市都江堰市蒲陽路口,我司與2020年7月3日進場施工。目前總施工進度為19%,施工總人數12人。噴淋:5人,2層噴淋支管安裝,4層噴淋主管安裝,進度為26%;電氣:穿線2人,2層穿線,進度為25%;防排煙:5人,地下一層組合及安裝風管,進度為6%。
——
