你在的城市開始堵車了嗎?各大城市都開始陸續恢復成堵車的原形態...各大城市也使用投放消費卷刺激大家出來消費,正值春天還有很多美好的地方在等著我們去游玩,你是否在考慮置業?或者你已經買了房產?也許你還在觀望。。。那四川國晉消防工程有限公司在消防施工目中有沒有正好是你所關注的項目呢?我們一起來看看又過了一個周,我們消防施工項目上又有什么新的變化。。。
1. 2020年4日10日-4月16日 遠洋地產-遠洋棲棠商住開發項目消防施工
負責人:張曉林
今日動態:地下室噴淋、樓上消火栓系統施工

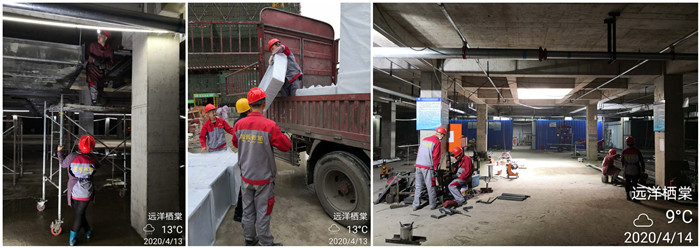

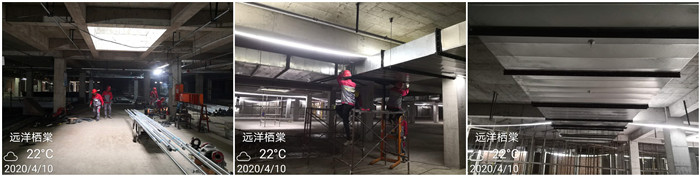

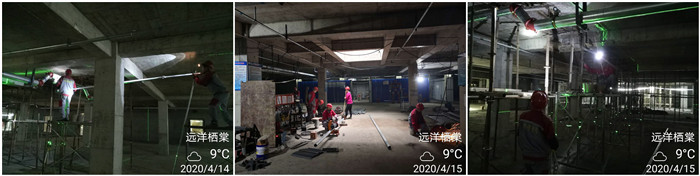

項目狀態:遠洋棲棠項目是遠洋集團在城西打造的純粹低密住區,項目以洋房為主,高層為輔。我司于2019年12月中旬進場施工,目前總施工進度約為5%,現正進行地下室噴淋、樓上消火栓系統施工。噴淋系統約完成21%,施工人數8人,正安裝1、8防火分區支管。樓上消火栓系統完成6%。施工8人,4人安裝2號樓立管,2人踢打管槽,2人加工支管。總施工人數16人。
2. 2020年4日10日-4月16日 富元地產-富元君庭開發項目消防施工
負責人:夏虎林
本周動態:火災自動報警系統施工

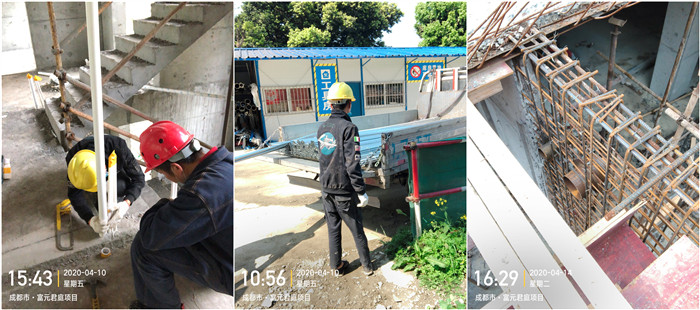

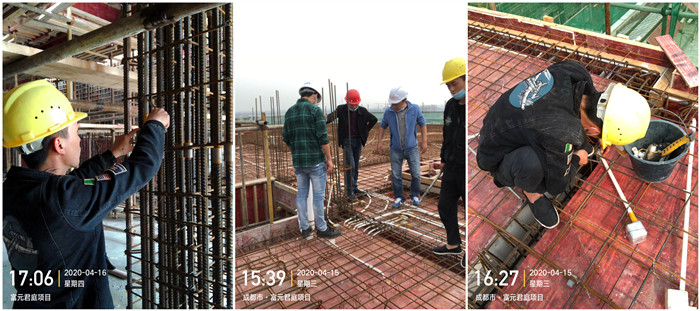

項目狀態:富元君庭項目是富浩地產公司打造的純住宅區,位于成都市郫都區安德街道,我司于2019年9月25日進場施工,目前總工程施工進度為5%,現進行弱電系統,自動報警系統預埋施工,今日已完成6號樓二次配管,地下室S~K軸交3~9軸自動報警系統預埋,施工人數1人。
3. 2020年4日10日-4月16日 廣東南峰集團-南峰水岸華府消防施工
負責人:付明強
今日動態:水系統地下室、地下室配管、防排煙系統地下室組裝風管、防排煙系統

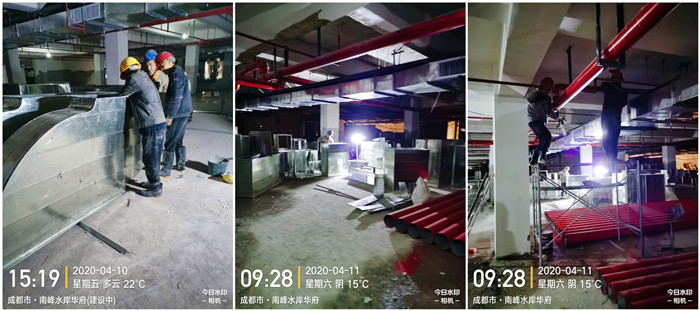

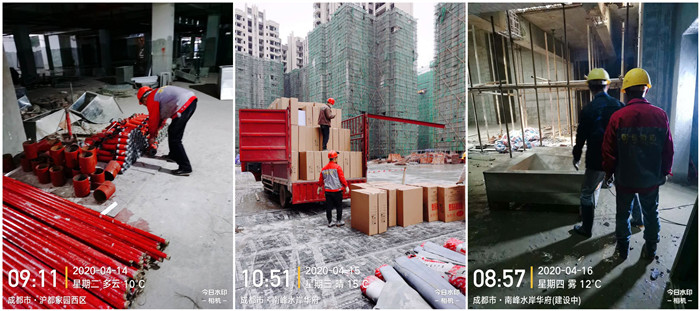

項目狀態:南峰水岸華府項目是都江堰天府置業有限公打造的商住小區,位于都江堰市永安大道南三段醫療中心旁,我司與2018年5月進場施工。目前總施工進度為70%,現進行一期水系統地下室3#前安裝;搬庫房;水系統進度為82%;電系統2#安裝橋架端子箱,地下室配管;電系統進度為57%;防排煙系統地下室組裝風管,搬庫房;防排煙系統進度為82%;二期預留預埋8#樓;二期總進度為9%。現場施工人數22人。
4. 2020年4日10日-4月16日 成都青白江-福地新城安置房消防施工
負責人:張曉林
本周動態:消防水系統施工

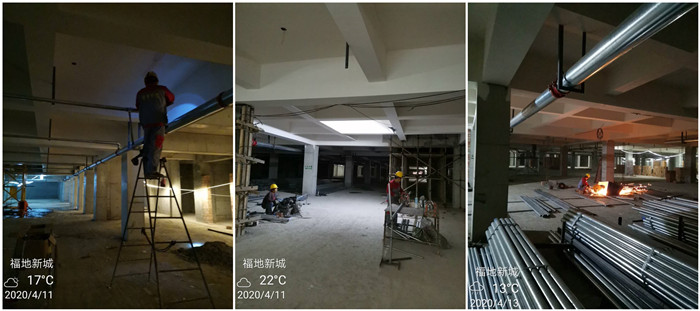

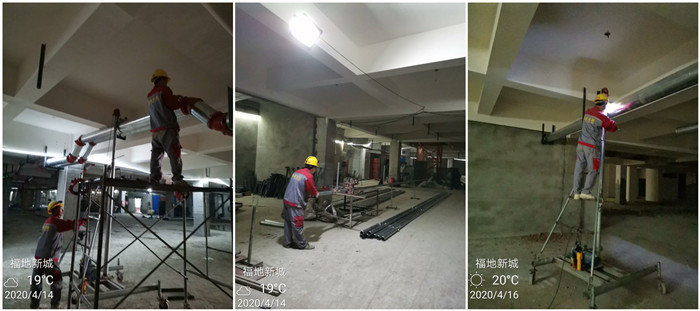

項目狀態:福地新城項目是中交第四公路工程局有限公司打造的純住宅區,位于青白江區成青快速路,緯五段B路以西,經七路南段以北,我司于2019年11月18日進場施工,目前總施工進度為4%,現進行消防水系統施工,今天正在進行地下室負一層機動車防火分區2的施工,進度為29%,現場施工人數2人。
5. 2020年4日10日-4月16日 江寧機械有限公司高精度軸心、螺桿生產項目消防施工
負責人:楊濤
本周動態:消火栓系統壓力試驗和報警設備安裝

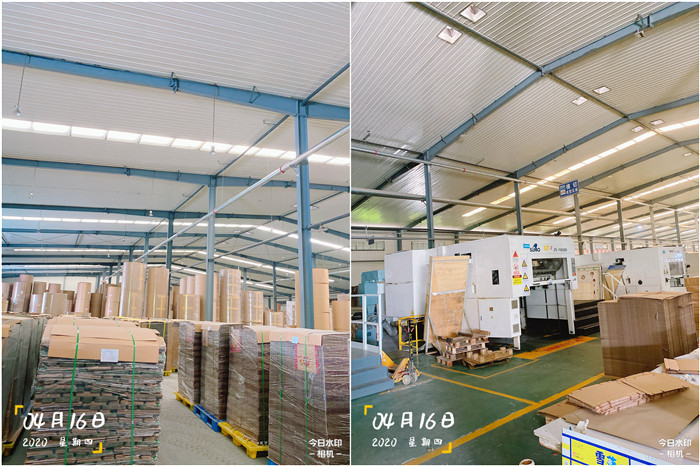

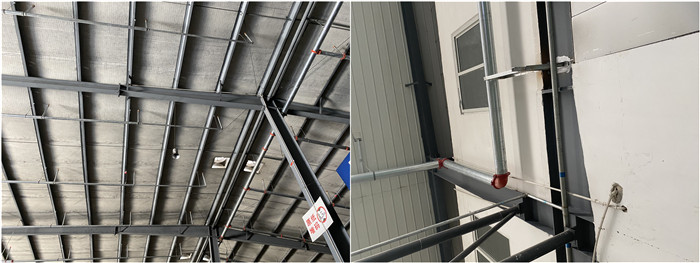

項目狀態:高精度軸心、螺桿生產項目是都江堰市江寧機械有限公司投資新建的新廠房,位于都江堰經濟開發區,我司于2019年10月10日進場施工, 目前總施工進度為 90%,現進行火災自動報警系統施工,供水系統施工。現正在進行報警設備安裝工作,屋頂增壓穩壓設施安裝。現場施工人數8人。

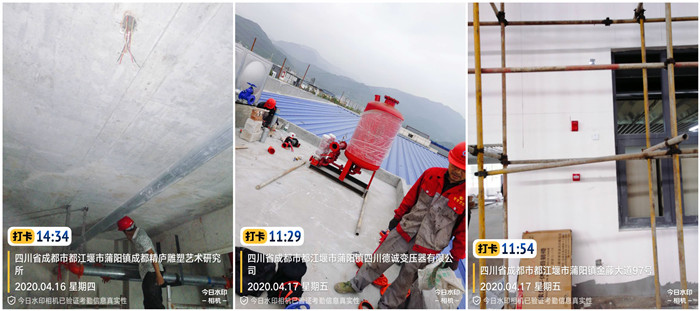

6. 2020年4日10日-4月17日 科星置業-翡翠積家商住開發項目消防施工

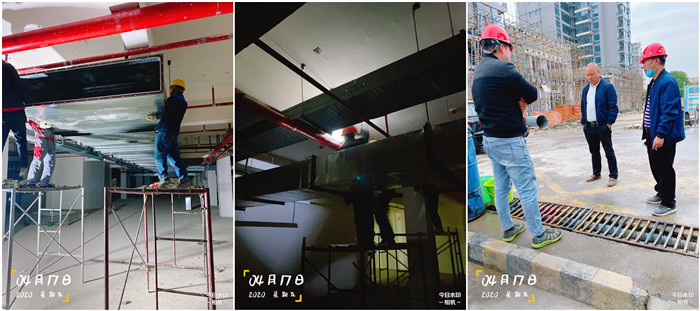

負責人:夏虎林
今日動態: 地下室消防柜安裝、地下室、標準層應急燈具安裝、地下室負一層風管安裝
項目狀態:翡翠積家商住開發項目是科星置業有限公司打造的商住小區,位于成都市都江堰市彩虹大道南段,我司于2019年3月22日進場施工,目前總施工進度為87%,現進行地下室消防柜安裝,單項進度50%;地下室、標準層應急燈具安裝,單項進度50%;地下室負一層風管安裝,單項進度25%。總施工人數18人。
7. 2020年4日10日-4月16日 都江堰市祥恒包裝制品有限公司消防改造
負責人:夏虎林
今日動態:水管網敷設、電器配管、布線、設備安裝
項目狀態:都江堰市祥恒包裝制品有限公司消防改造項目是山鷹集團旗下的生產廠區,位于都江堰市久鼎大道12號,我司與2019年11 月23日進場施工, 目前總施工進度為65%,現進行廠房一、廠房三水炮給水管網敷設,單項進度80%,廠房1、2、3電器配管、布線、設備安裝,分部工程進度50%,總施工人數10人。
——
四川國晉消防 工程有限公司,是一家專業從事住宅建筑、公共建筑、工業建筑消防系統設計、施工、檢測、維護保養及安全評估的整體解決方案服務商,注冊資金6000萬元,總部位于四川省成都市。公司同時具備建設廳頒發的消防設施工程專業承包壹級、消防設施工程設計專項乙級、建筑裝修裝飾工程專業承包貳級、機電工程施工總承包叁級、建筑機電安裝工程專業承包叁級、城市及道路照明工程專業承包叁級、輸變電工程專業承包叁級、建筑施工勞務和模板腳手架施工資質,以及應急管理部消防救援局核準的消防設施維護保養檢測服務和消防安全評估服務資格。
