事故是最大的成本,安全施工是最大的收益!項目施工未停歇。。。國晉消防--消防施工動態進行時….領地·觀江府;禹通寶譽府;聯東U谷·渝北臨空智能制造產業園;恒大·首俯;cec874·萬谷智慧產業園;樂山永祥新能源;佳兆業廣場;廣東南峰集團-南峰水岸華府,成都青白江-福地新城安置房;富元地產-富元君庭;阿壩州茂縣領先一品陽光;理縣藏語佛學院; 龍泉聚和市場,蜀星食料。

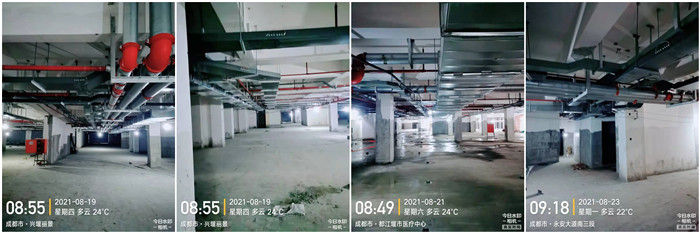

1.2021年06日30日 - 08月26日 廣東南峰集團-南峰水岸華府消防施工
負責人:楊長保

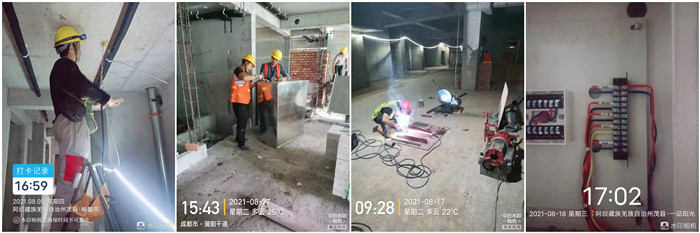

今日動態:水系統地下室、地下室配管、防排煙系統、地下室組裝風管、防排煙系統施工
項目狀態:南峰水岸華府項目是都江堰天府置業有限公打造的商住小區,位于都江堰市永安大道南三段醫療中心旁,我司與2018年5月進場施工。目前總施工進度為99%:二期水系統地下室安裝噴淋管,進度為71%;二期放線安裝設備橋架等,進度為69%,二期防排煙系統,進度為70%;三期安裝13號樓油煙管,三期預埋,進度為30%。今日施工人數18人。

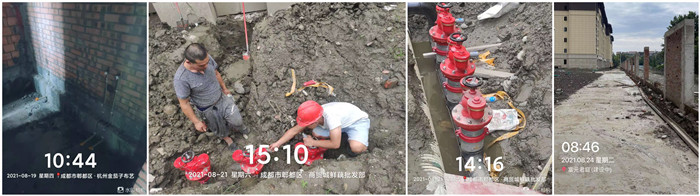

2.2021年06日30日 - 08月26日 成都青白江-福地新城安置房消防施工
負責人:張曉林
本周動態:消防水系統、自動噴淋系統、非機動車防火分區、機動車防火分區施工
項目狀態:福地新城項目是中交第四公路工程局有限公司打造的純住宅區,位于青白江區成青快速路,緯五段B路以西,經七路南段以北,我司于2019年11月18日進場施工,目前施工總進度為70%;暫停施工。

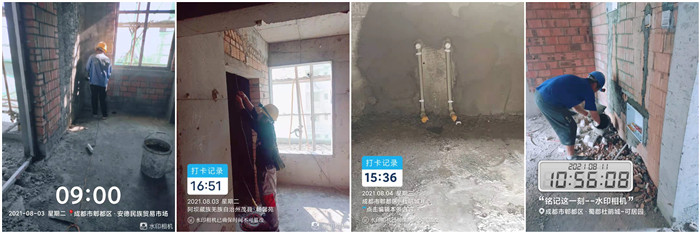

3.2021年06日30日 - 08月26日 富元地產-富元君庭開發項目消防施工
負責人:張曉林
本周動態:消防水系統、自動噴淋系統、機動車防火分區施工
項目狀態:富元君庭項目是富浩地產公司打造的純住宅區,位于成都市郫都區安德街道,我司于2019年9月25日進場施工,目前總工程施工進度約為80%。地下室通風,消火栓,噴淋完成,電系統完成90%。今日無工作面,未施工。

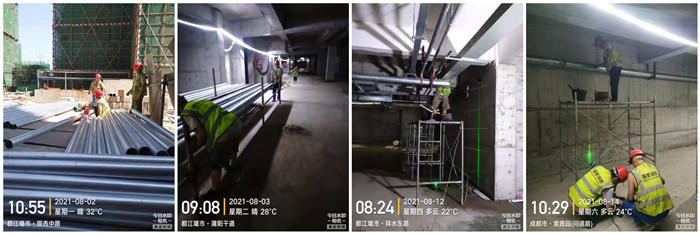

4.2021年06日30日 - 08月26日 長峰鋼鐵集團新軋鋼廠項目
負責人:鄧春冬
今日動態:設備預埋件預埋施工
項目狀態:成都市長峰鋼鐵集團位于都江堰經濟開發區內,我司與2020年5月18日進場施工,長峰項目日報。目前軋鋼廠基礎件預埋總施工進度約97%, 目前室外總坪總進度為50% 1.安裝室外總坪管道完成68%,2、日共計施工人數6人.

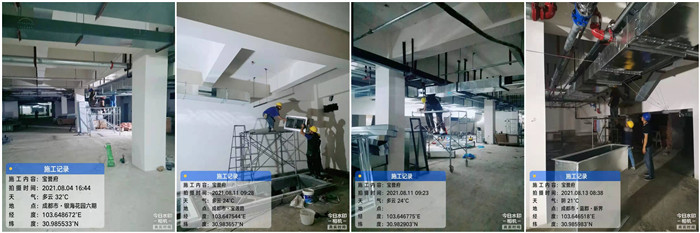

5.2021年06日30日 - 08月26日 樂山永祥新能源有限公司消防施工項目
負責人:張曉林

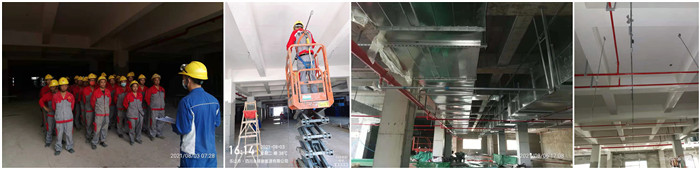

今日動態:主管道鋪設、支架安裝、氣體支管預制
項目狀態:四川永祥新能源有限公司是通威集團控股的通威股份(股票代碼:600438)旗下大型民營企業四川永祥股份有限公司和隆基綠能科技股份有限公司強強聯合,共同出資成立的一家大型民營科技型企業,坐落在樂山市五通橋新型工業基地內。公司采用永祥獨立自主開發的“第五代永祥法”高純晶硅生產工藝,在工藝設計先進性、系統運行可靠性等方面進行了數十項優化和提升,實現了“低耗”、“高質”的技術目標,通過自動化的充分采用,智能化的系統集成,大數據精密分析等現代科技手段,從節能型設備、熱能梯級利用、氯氫元素閉路循環、超低排放等多方面進行了系列深度研發和應用,是目前全球單套產能最大、綜合能耗最低、技術集成最多、品質最優(滿足N 型單晶質量需求)的生產線,引領行業發展。目前施工進度為70%,302C報警設備安裝全部完成,351B報警設備安裝完成70%,805B一層噴淋管道安裝50%,805B一層報警線路配管、穿線、安裝底座,805A二層噴淋管道除高跨區域外全部完成,二層消火栓管道安裝及消防箱安裝完成23%,805A三樓噴淋管道安裝65%,805A三樓報警線路配管100%,805A一層噴淋管道安裝62%,805A一層報警系統配管、穿線、安裝、底座,302C穿線及底座安裝,302C氣體滅火一層管道安裝20%,共計施工人數35人。

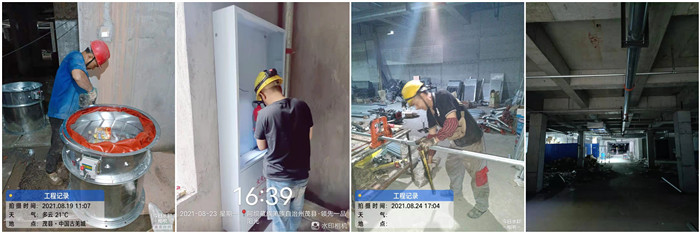

6.2021年06日30日 - 08月26日 阿壩州茂縣領先·一品陽光消防施工項目
負責人:馬信全
今日動態:噴淋支管安裝
項目動態:茂縣領先“一品陽光”商住樓項目為茂縣首個東西部對口支援招商項目。該項目建設地位于茂縣縣城河西片區,與中國羌族博物館、金龜堡城雕等人文建筑景點相毗鄰,工程用地面積31613.49平方米,建筑面積14.66萬平方米,工程總投資4.5億。我司與2020年8月3日進場施工。 目前施工進度為58%,3號樓8一10層消火栓立管及箱體安裝2人,地下室噴淋支管套絲組裝3人。防排煙地下室風管及風機安裝3人,今日施工人數8人。

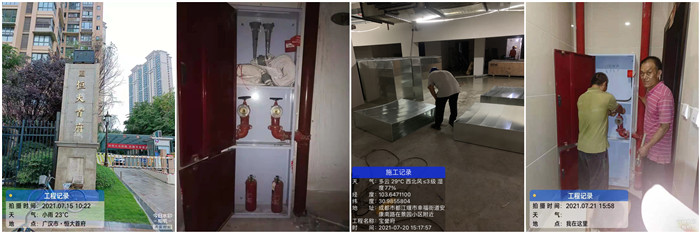

7.2021年06日30日 - 08月26日 領地·觀江府消防施工項目
負責人:周浩
今日動態:材料進場、技術交底
項目動態:領地·觀江府擇址都江堰上風上水處,城北頤湖公園里、蒲陽河畔、靈巖山南,城市繁盛,山水兼得。在占據城市自然生態資源的同時,盡享都江堰城市豪華配套資源。暢達交通·遠闊八方·繁華城芯·優居之所·醫療配套·保駕護航·一站式教育·水墨書香。我司與2021年6月21日進場施工.目前總施工進度為4%,施工人數3人。水:三人,總平堵套管洞。

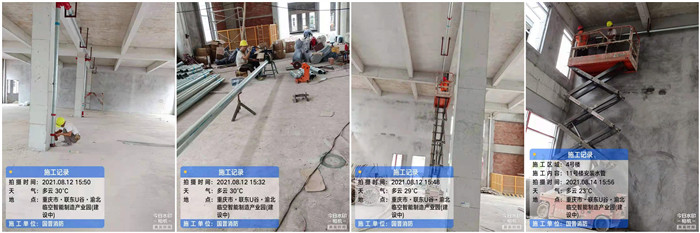

8.2021年06日30日 - 08月26日 聯東U谷·渝北臨空智能制造產業園消防施工項目
負責人:周浩

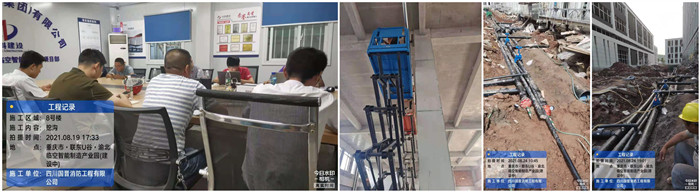

今日動態:室內消火栓施工、水泵房施工
項目動態:聯東U谷?臨空智能制造產業園,位于渝北區前沿科技城,產品以研發辦公樓、獨棟廠房、雙拼標準廠房為主,現面對人工智能、電子信息、精密機械、能源環保、生物制藥等行業進行招商,園區位于重慶市渝北區玉峰山鎮桐桂大道3號。我司與2021年6月15日進場施工.總施工人數7人。水系統4人施工,5號樓一層安裝消火栓,3人安裝13號樓進泵房室外管。排煙無人施工。(無工作面,風機、風管已安裝完畢)
9.2021年06日30日 - 08月26日 德陽恒大·首府消防施工項目
負責人:馬信全
今日動態:消火栓系統施工
項目動態:德陽恒大首府地處天府之國成都平原腹心地帶廣漢市的北部新城,位于北京大道和西安路的交匯處。北部新城是廣漢、德陽和成都三市聯合打造的重點市級新區之一,享有優越地理位置及自然環境。北部新區政務中心聚集,各大本土和品牌開發商齊聚,打造承接成德一體化的新興商務、商業、居住中心。我司與2021年6月23日進場施工.目前總施工進度為60%。 1號樓消火栓立管搬運上樓2人,主管壓槽2人,今日施工4人。
10.2021年06日30日 - 08月26日 都江堰禹通·寶譽府消防施工項目
負責人:楊長保
今日動態:地下室收尾
項目動態:禹通寶譽府位于都江堰二環路彩虹大道內側,地鐵迎賓站旁,毗鄰城市中軸—都江堰大道,交通便利,周邊醇熟商業配套:毗鄰都江明珠、大潤發超市,暢享一站式吃喝玩樂購;為都江打造前所未見的一公里幸福精區。我司與2021年4月18日進場施工. 目前總施工進度為92%。施工人數8人,五人配管,組裝。三人地下室收尾。
